Un planning de travaux pour 2024 est en cours d'élaboration pour les travaux suivant

1/ Nouveau Podium.

Afin d'être en conformité avec les demandes des instances fédèrales, nous devons avoir un podium couvert. Un chantier avait été ouvert par Yoann et Sebastien en 2023, que nous souhaitons poursuivre et finalisé

L'idée n'est pas nouvelle, puisque le podium couvert faisait parti du projet initial présenté en mairie en 2015.

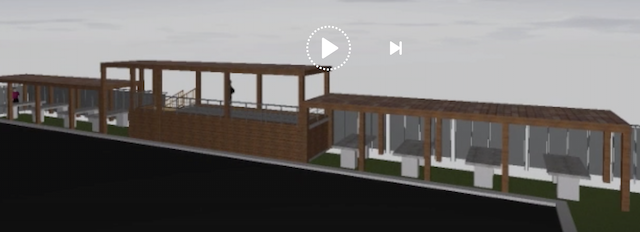

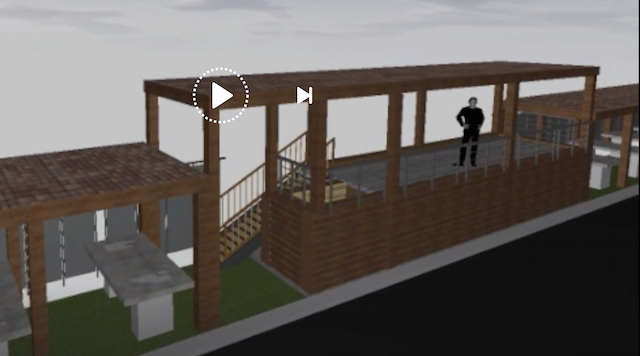

projet initial A projet intial B

2 solutions s'offrent à nous

A/ modifier les podium actuel en structure échaffaudage

B/ changer le podium actuel pour un podium en bois couvert comportants 2 escaliers d'entrée et sortie

Le montage du podium sera obligatoirement assuré par une entreprise spécialisée pour des raisons de conformité de l'ouvrage.

Le choix s'est porté par un remplacement complet du podium pour assurer un continuité architecturale avec les structures actuelles et ce choix permettra un aménagement sous le podium qui n'est pas possible avec la structure echaffaudage.

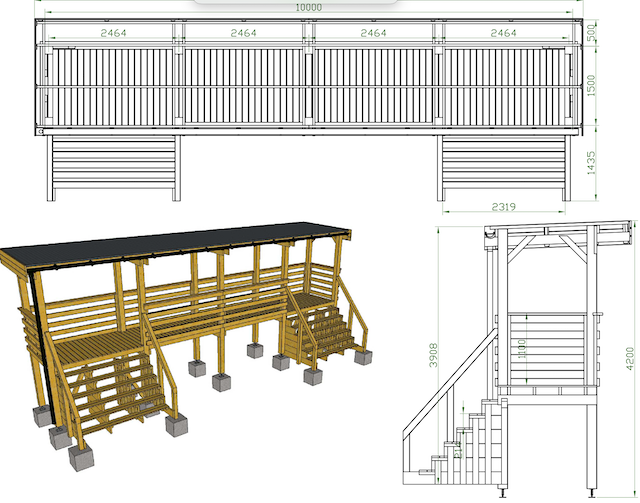

Voici les croquis de la futur structure.

podium A podium B

Pour mener à bien ce projet qui est couteux, nous aurons besoin de tous les bénèvoles pour nous aider à avancer rapidement sur le remplacement.

les travaux à la charge du club seront :

1/ revente de l'ancien podium (avec démontage)

2/ creation des plots de fondation de fixation du nouveau podium.

3/ fermeture de la partie basse du podium, avec des lisses en bois, pour assurer une zone de stockage.

Nous avons un adhérent qui nous prête une bétonniere, mais nous devrons creuser les trous de fondations et toutes les âmes volontaires seront les bienvenues.

2/ Réfection des tables

Nous devons rectifier les tables en bois pour permettre d'avoir un support le plus plat possible. Les plateaux ont travaillé depuis leur pose.

Eugene, aura besoin de notre aide pour mener a bien ce gros travail, car nous devons démonter tous les plateaux pour permettre le travail de réfection.

3/ Travaux de peinture

Nous devons entretenir les infrastuctures existantes,et prévoir de lassurer toutes les structures bois du club. les années covid ne nous ayant pas permis de le faire plus tôt;

De même, que nous devons finir les peintures de la piste commencées en 2023.

4/ Modifcation du grillage externes coté stand.

Nous avons un accord de la municipalité pour déplacer le grillage aux pourtour du club (derrière les stand, coté stade et coté buvette.

Le déplacement du grillage permettra de gagner un mêtre de largeur dans les stands.

Ces travaux demandent du temps et de l'investissement, aussi nous organiserons un planning de travaux dès le mois de février pour réaliser tout ce que nous pourons faire avant le démarrage de la saison.

We use cookies

Nous utilisons des cookies sur notre site web. Certains d’entre eux sont essentiels au fonctionnement du site et d’autres nous aident à améliorer ce site et l’expérience utilisateur (cookies traceurs). Vous pouvez décider vous-même si vous autorisez ou non ces cookies. Merci de noter que, si vous les rejetez, vous risquez de ne pas pouvoir utiliser l’ensemble des fonctionnalités du site.
